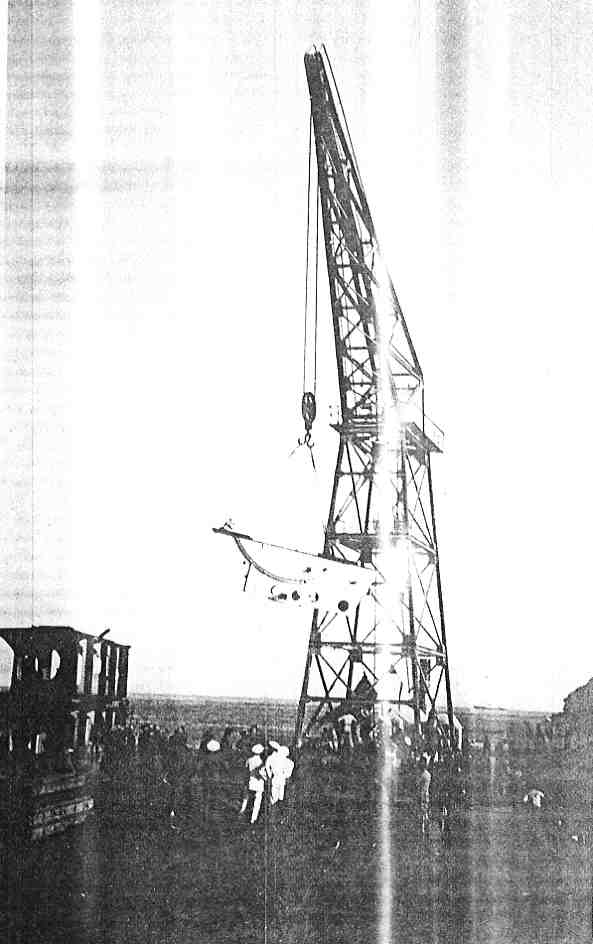

GRUA FLOTANTE "ATLAS" DE 40 TONELADAS

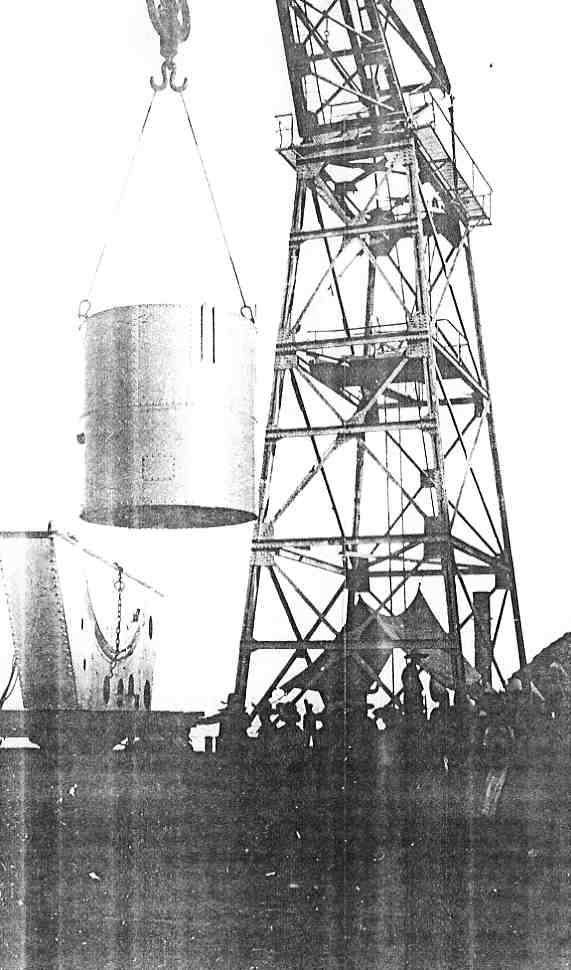

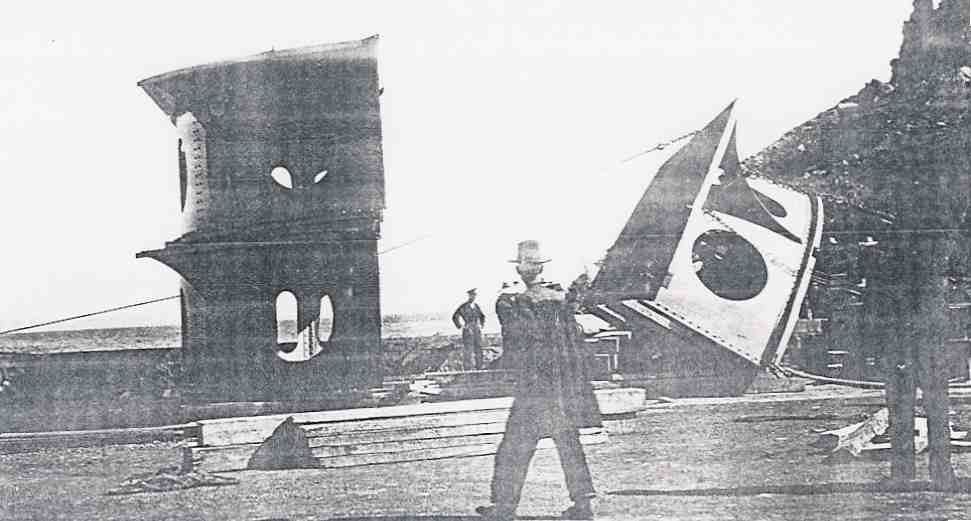

Momento de echar a tierra una parte del montaje
de la cámara de tiro (Torre).

Pulse para ampliar

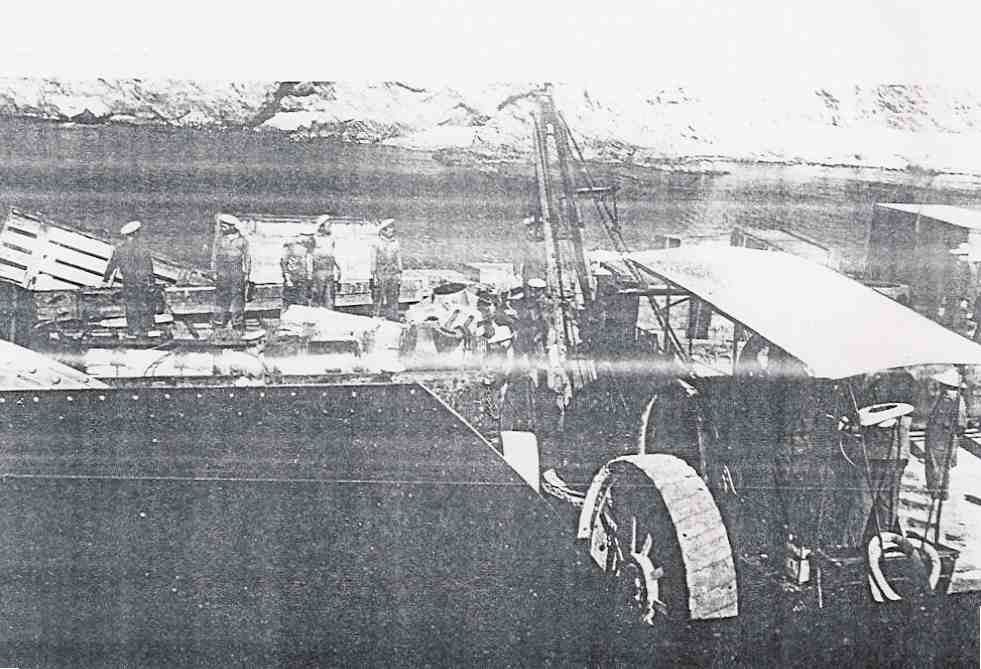

Desembarque con la locomovil del material
que transporta una lancha "K".

Pulse para ampliar

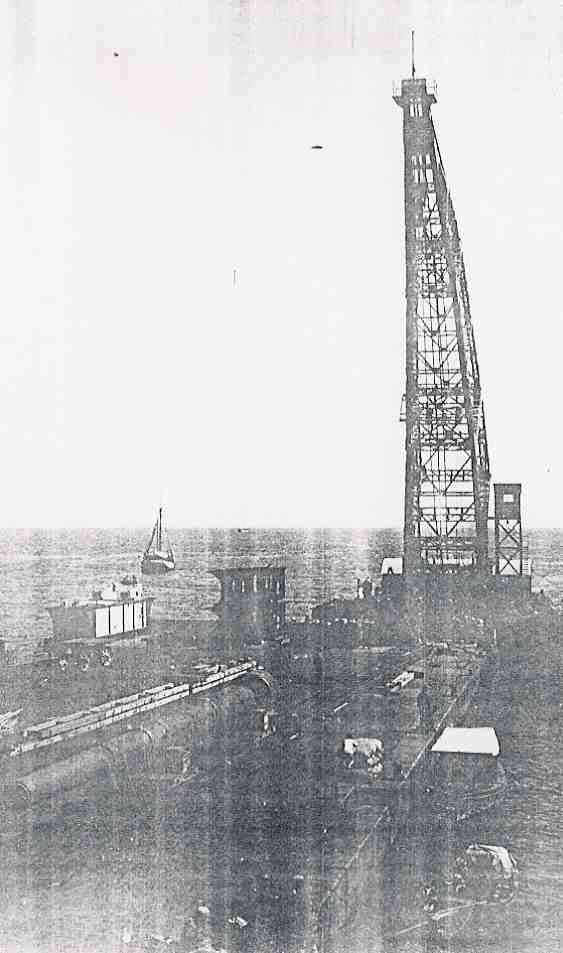

GRUA FLOTANTE "ATLAS" DE 40 TONELADAS
Momento de echar a tierra un acumulador

Pulse para ampliar

Acumulador cargado sobre un carro fuerte
para su transporte hasta la Posición Artillera

Pulse para ampliar
GRUA FLOTANTE "SAMSON" DE 100 TONELADAS

Colocación sobre las vías de un tubo de 38,1 cms.

Pulse para ampliar
Momento de apoyar un tubo de 38,1 cms. en sus trucks

Pulse para ampliar

Maniobra en uno de los tubos de 38,1 cms. para
quitarle los trucks y dejarlo sobre polines,
utilizando la viga de maniobras

Pulse para ampliar

Vuelta a un lateral para su transporte

Pulse para ampliar

Carga de material con la cabria

Pulse para ampliar
GRUA FLOTANTE "SAMSON" DE 100 TONELADAS
Viga central y cureña, un tubo de 38,1 cms.
atracado al muelle para su descarga.
Se aprecia la sujección lateral del tubo.

:: POSICIÓN LLUCALARY ::
... Un Recuerdo: Página 11.

Enlaces de Artillería

1932. ARTILLADO DE LAS PIEZAS.

DOTACIÓN DE MATERIAL

Y ELEMENTOS DE CÁLCULO:

Es en estos dos años cuando las tres baterías de la Posición de Llucalari van tomando su forma actual.

Así se proyecta el muro y puertas de cierre para las baterías de la Posición, que formula el Comandante Montaner; y también se proyecta y presupuesta la instalación de la Dirección de Tiro en la Batería para los cañones de 15,24 cms., que formula  el Comandante de Ingenieros Don Rodrigo de la Iglesia y de Varo, con un coste, en Ejecución material, de 81.120 pts., en ejecución por Contrata de 97.980 pts. y en Ejecución por Gestión Directa de 93.190 pts.

En Agosto de 1932 comienza el artillado de las piezas de 38,1 y se dota de los elementos de anclaje y carrillería inferior a los pozos de cañones; se inicia el muro y puertas de cierre para las baterías de la Posición y se comunica que no se tiene asignación económica para esta y otras obras necesarias.

Una vez recibida la asignación solicitada, se procede al montaje de blindajes planos para los cañones de 38,1 cm. y se continúan las obras de construcción del muro y puertas de cierre de Llucalari; además se construye un barracón desmontable destinado al aparcamiento del material de montaje de la Batería de 38,1 que proyecta el Teniente de Ingenieros D. Juan Mexia Antiga. También se proyectan, e instalan  en el mismo año, los montacargas de la Batería de 15,24 cm., lo realiza el Comandante Montaner; una vez comenzadas las obras se comunica que los ascensores de municionamiento exigen la construcción de unas plataformas no incluidas en los presupuestos.

En medio de toda esta urgente actividad, a finales de 1932  se dan por terminadas las obras de las baterías de 15,24 y 10,5 cm., y se procede a su entrega a la Comandancia de Ingenieros que a su vez lo hace al Regimiento de Artillería; se realizan las pruebas de fuego y de explanadas y se levantan las oportunas actas: Estas pruebas consistían en, una vez terminado el artillado, realizar varios disparos de control bajo determinadas circunstancias, con el fin de efectuar mediciones y comprobar el perfecto funcionamiento de todos los elementos de disparo de la nueva instalación; tanto fabriles, como mecánicos y artilleros.

Los trabajos de los dos hermanos mayores, los cañones de 38,1 cms., son lógicamente más complicados y requieren una mayor dedicación de tiempo y personal ( 2 Maestros, 8 obreros militares, uno eventual y 40 artilleros); y también material: 2 Trucks de 60 toneladas, otros dos de 30, un tractor Holt, 4 Cricks hidráulicos de 30 toneladas y 2 de tornillo de 5, 80 mts. de vía, 2 cábrias de 4 ton., otra de 8 y una de 10, una camioneta y un camión (la primera transporta personal, a excepción del de tropa que pernocta en la Posición, y el camión efectúa dos viajes semanales).

Terminada la construcción de su infraestructura y  procediéndose aún en Abril de 1932 a su artillado, era necesario si se quería que en su día cumplieran su cometido, que dichos cañones fueran dotados de los elementos imprescindibles para su dirección de tiro; es decir, que se debían comenzar los trabajos de preparación de las instalaciones que deberían albergar los diferentes aparatos que conformaban el Sistema de Cálculo Vickers, incluyendo sus 50 toneladas de cables: El sistema era de funcionamiento electromecánico y de cálculo analógico. Su función consistía en hallar las coordenadas (posición) del objetivo (enemigo) de forma continua, transformándolas posteriormente en datos de tiro para las piezas y que estas pudieran batirlo.

Sus múltiples y complejos elementos eran enormemente voluminosos. Estas complicadas Direcciones de Tiro (D.T,s.) compuestas de mesas trazadoras, mesas calculadoras, levas, numerosos sirvientes, etc., en realidad no eran más de lo que, en su equivalente actual, sería el típico Ordenador Personal digital de sobre-mesa o portátil: Estando equipado con un simple programa informático de cálculo, e introduciéndole las coordenadas de la batería y los datos de distancia, velocidad y rumbo del blanco (continuados durante un intervalo de tiempo), hallaría la ley de movimiento de ese objetivo; después resolvería el problema de dos móviles (barco y proyectil) que han de encontrase en un punto (Punto Futuro, P.F.), y establecería las coordenadas de ese P.F., convertiendolas posteriormente en grados de elevación (distancia) y orientación (datos de tiro que enviaría las piezas). Eso es lo que hacian las antiguas D.T,s. analógicas.

Terminado el Proyecto de instalaciones para la Dirección de Tiro de la Batería de 38,1 cms. Vickers, el mismo año comienzan las obras de esta y de la D.T. de los cuatro cañones de 15,24. También se instalan los acumuladores hidráulicos de cada una de las piezas de 38,1, necesarios para dotarlas de movimiento automático y autónomo.

Con la Posición casi lista, se realiza una exposición pública del asentamiento de las baterías y de sus elementos y se fija un día para el pago de los terrenos expropiados.

Finalizando el año, se eleva un Acta de la Junta Local de Defensa donde se determinan y comunican los sectores marítimos a cubrir por las direcciones de disparo de las piezas de 15,24 cms. y se programan las necesidades para un polvorín correspondiente al Grupo de Baterías de la Posición y la Batería de Obuses que le esta afecta.

Y así termina el año 1932.
